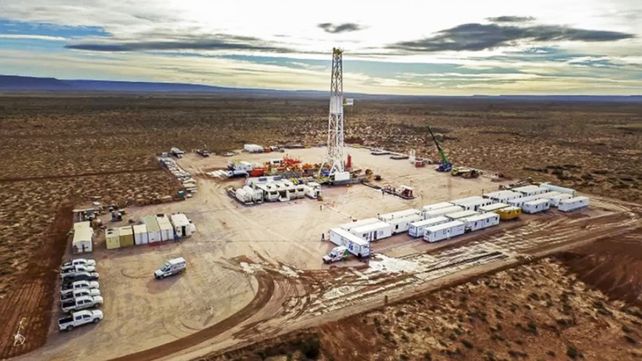

La empresa Energía Argentina comenzó con los trabajos en el km 0 de la traza del Gasoducto Néstor Kirchner, tras la llegada de las primeras máquinas a Tratayén, Neuquén.
Gasoducto Néstor Kichner: comienza la obra en el km 0
De esta manera, se prepara el terreno para dar lugar a los trabajos de construcción del gasoducto, obra a cargo de Energía Argentina, informó hoy la empresa estatal en un comunicado. Los primeros camiones con caños para la construcción del Gasoducto Néstor Kirchner fueron despachados a fines de septiembre desde la ciudad de Campana, en la provincia de Buenos Aires.

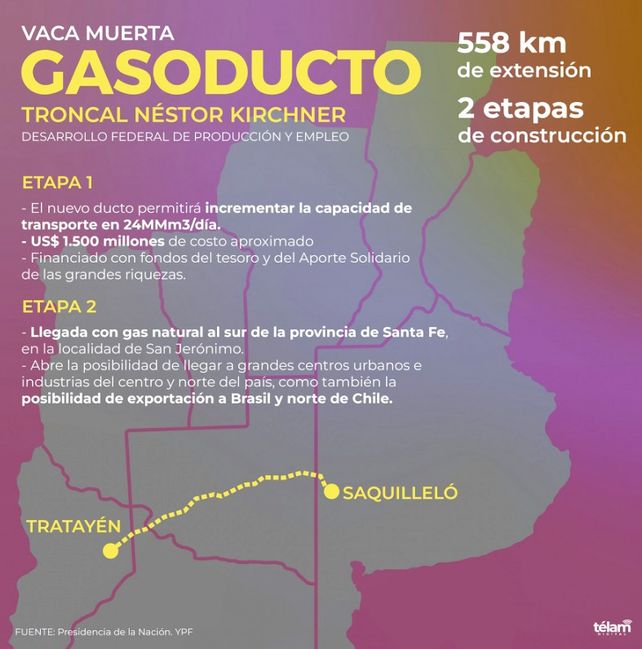

El gasoducto, que tendrá una extensión de 573 kilómetros, unirá la localidad neuquina de Tratayén y la bonaerense de Salliqueló, atravesando las provincias Río Negro y La Pampa. Se trata de una obra fundamental para ampliar la capacidad de transporte de gas desde Vaca Muerta a los centros de consumo, recordó Energía Argentina.
Además, su construcción –con fecha de finalización prevista para el 20 de junio de 2023- permitirá incrementar la producción de Vaca Muerta.
Asimismo, contribuirá a ahorrar US$ 2.200 millones entre sustitución de importación de combustibles y reducción de subsidios, aumentado la disponibilidad de gas a precios competitivos para la industria, comercios y hogares.
Por otro lado, en una segunda etapa, está planificada la extensión del gasoducto de Salliqueló a San Jerónimo, Santa Fe, lo cual aumentará en un 25% la capacidad de transporte de los gasoductos troncales del país.
Los tubos

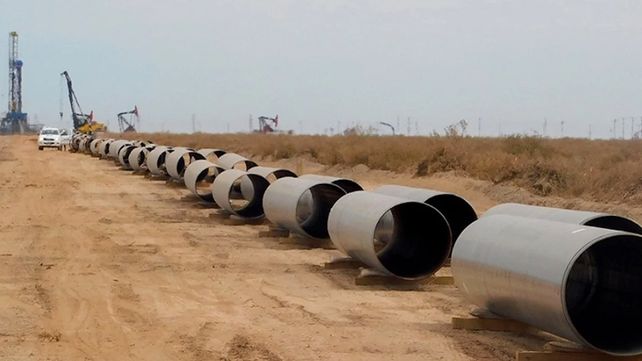

Se trata de 56.700 tubos con costura, de 12 metros de largo y unos 5.000 kilos de peso, de los cuales el 89% serán de 36 pulgadas de diámetro, medida técnica requerida para soportar la presión del transporte de los 40 millones de metros cúbicos (MMm3) día para los cuales se proyectó en sus dos etapas.
Esa cantidad de tubos contempla los 573 kilómetros de la obra troncal, más los 80 kilómetros del gasoducto Mercedes-Cardales, y los 29 kilómetros del loop (circuito) de ampliación del Neuba II, y que forman parte necesaria del proyecto para dar viabilidad a la producción incremental.
Parte de esa cantidad de tubos previstos podrá ser cubierta por los 80 kilómetros de cañerías que la empresa Energía Argentina identificó que estuvieron en espera durante años, en la zona franca de Ensenada y el depósito fiscal de Campana, y que comenzarán a ser liberados la semana próxima.
